當前,供熱成為百姓最關切的問題之一。10月26日,衡水市政府新聞辦舉行“市區供熱準備工作”新聞發布會,衡水市恒通熱力公司總經理李洪濤介紹,他們扎實做好前期準備工作,將根據天氣情況適時啟動市區供熱。
冬季供熱涉及千家萬戶,事關百姓冷暖。李洪濤介紹,他們堅持早謀劃、早部署、早實施,組織開展了供熱老舊管網改造、集中供熱連通、增容建站等一系列行動,全力保障城市供暖“生命線”。

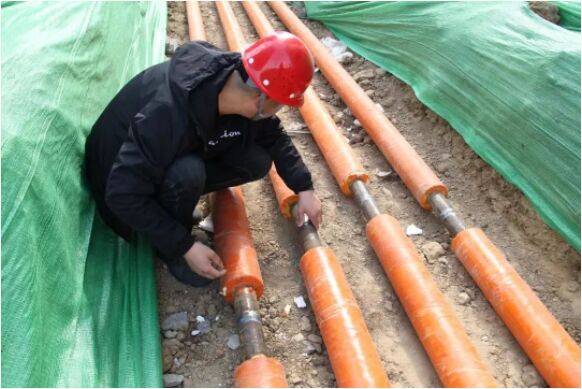

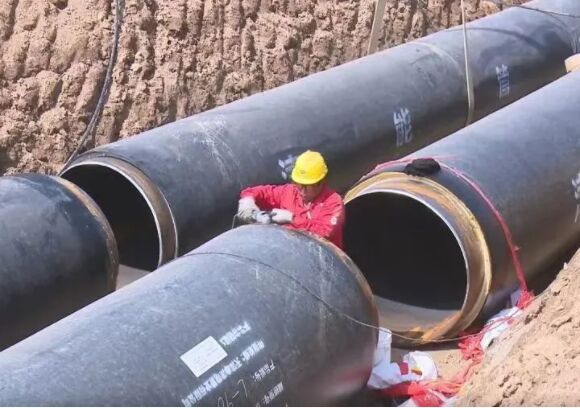

濱湖新區至冀州區供熱管網連接工程是我市2023年20項民生實事項目之一,承擔向濱湖新區、冀州區提供熱源的任務。面對氣溫高、降水多等不利因素,恒通熱力公司壓茬推進工作落實,于9月30日完成工程建設,累計敷設供熱管網約13.5公里,建設隔壓泵站1座,比原計劃提前1個月。他們還成立專班,安排精干施工力量,于9月底完成了電廠出口供熱主管網改擴建工程,管網改造長度約2.2千米,總投資約1億元,為冀州區、棗強縣納入市區集中供熱奠定了堅實基礎。

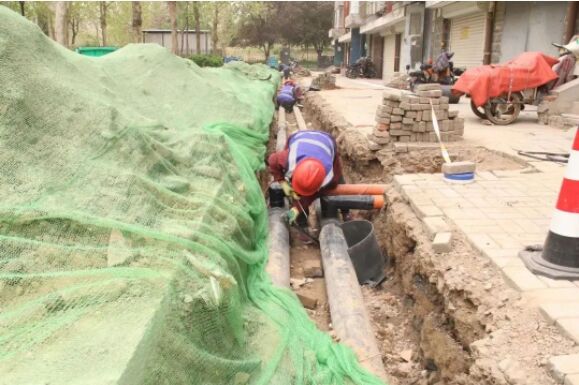

市區供熱老舊管網改造也是我市2023年20項民生實事項目之一,對提升供熱質量、確保管網安全具有重要作用。李洪濤介紹,上個取暖季結束后,他們重點分析了供熱投訴問題較為集中小區,找準問題癥結,“一區一策”制定整改方案。至今年6月底,他們完成了趙莊公寓、明珠花園等30個小區共計14公里的老舊管網改造,提前超額完成民生實事任務目標,有效解決部分老舊小區及管網末梢供熱效果不佳的問題。
針對往年出現部分新建成小區供暖前集中辦理增容手續,影響小區居民正常取暖問題,恒通熱力公司主動靠前服務,通過電話、上門等方式,與計劃用熱小區溝通聯系,督促開發商早申請、早計劃、早施工,力爭用戶按時取暖供熱。2023年市區新建小區19個,目前已經全部完成接入任務。

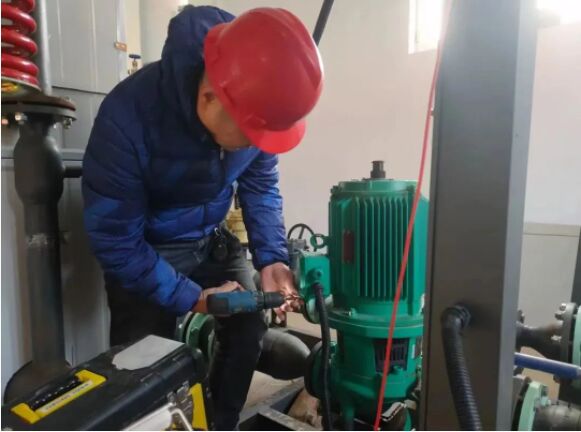

恒通熱力公司還抓緊“冬病夏治”的黃金期,組織專業技術人員對供熱設施設備進行全面“體檢”,嚴禁帶“病”上崗。目前,他們清洗完成板式換熱器的板片2.3萬片,維護完成一次網閥門846個,各項大修維修、技改工作全部完工,為即將到來的供暖季做好了準備。
馬上進入11月份,距離供暖越來越近。恒通熱力公司扎實做好供熱前期準備,9月20日起,供熱一次管網開始注水,二次管網陸續注水;500多個居民小區已納入市級供熱監管指揮信息平臺。同時,針對供熱初期熱線太“熱”、占線打不通問題,他們與“114”查號臺合作,開發“供熱呼叫中心平臺”,實行“一個平臺接入、一張工單全辦”的運行模式,可同時接聽20個用戶的反映電話,超出電話轉由114平臺進行承接。公司供熱客服中心實行“客服+技術”雙帶班制度,在供熱熱線客服人員值班的基礎上,增加1——2名具有豐富實踐經驗的一線技術人員共同值班,更有針對性、更專業地幫助和指導群眾解決反映的管道、閥門等技術方面問題。他們還組織工作人員加入市區各個小區業主群,及時、快速解決群眾供熱方面問題,全力以赴確保人民群眾溫暖過冬。
